От доста дълго време шистите се използват като покривен материал. И през годините не губи своята популярност. Това се дължи главно на неговата издръжливост и лесен монтаж. И тогава ще разберем как сами да покрием покрива с шисти и да дадем полезни съвети за полагане на лита.

Предимства и недостатъци на материала
Преди да преминете директно към технологията на работа, е необходимо да разберете какъв вид материал е, какви са неговите свойства, предимства и недостатъци.
Сред предимствата:
- На ниска цена.
- Лесен за сглобяване, както беше споменато по-горе.
- Високо ниво на устойчивост.
- Материалът е негорим.
- Срокът на експлоатация достига 50 години.
Заедно с това покривът от азбестоциментови листове е подходящ за всяка сграда, като същевременно е много красив и издръжлив.
Но си струва да разгледаме минусите:
- На първо място, това е много тегло, което изисква допълнително укрепване на покрива или подреждането на мощни системи за ферми.
- Второто е крехкостта. Материалът се чупи лесно при небрежно боравене или грубо транспортиране.
- И третото е вредно въздействие върху хората, тъй като азбестът в крайна сметка започва да отделя вредни вещества.
Основни видове и размери
Като се има предвид този проблем, могат да се отбележат само 3 вида плочи, които зависят от броя на вълните. Може да има от 6 до 8, съответно типовете са разделени на 6, 7 и 8 вида вълни.

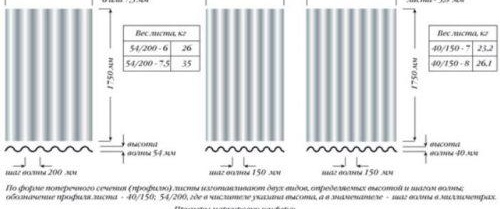

Материалът е с постоянна дължина, а именно 1,75м. От своя страна ширината зависи от броя на вълните и може да варира от 830 до 1130 милиметра. Стъпката на вълната от своя страна може да бъде съответно 150 или 200 милиметра, размерите в отделните случаи могат да бъдат различни.
Изчисляване на стойността на работите
Освен това, преди окончателно да вземете решение за изпълнението на работата със собствените си ръце, струва си да изчислите разходите за материали.
Самите листове от шисти са доста евтини, цената им варира от 150 до 250 рубли на лист. Което се равнява на около 100-120 рубли на квадратен метър. Тук, като се вземат предвид разходите за хидроизолация и други спомагателни материали, полагането на шисти ще струва около 200 рубли на квадратен метър.
Но ако решите да оставите работата в ръцете на специалисти, трябва да знаете и цената, за да изчислите бюджета и да не правите грешки.
Средната цена на работата на специалистите е 200-300 рубли. Но внимавайте, това е цената за полагане на един метър шисти, не вземам предвид допълнителните стъпки.
Ако е необходимо напълно да се издигне покрив (за оборудване на рафтова система, хидроизолация, топло- и пароизолация, както и самата плоча, цената на такава работа ще бъде приблизително 900 рубли на квадратен метър.
Рафтови системи за шисти
Обшивката е прикрепена към предварително подготвена щайга. Съответно е необходимо да се подготви добре.
За създаване се използват пръти от 60 * 60 мм или дъски за греди с дебелина най-малко 6 сантиметра. Тези стандарти се дължат на високото натоварване на системата.
Освен това стъпката на щангите става важен фактор.Доколкото е възможно, трябва да е така, че листовете от шисти да лежат на 2 дъски едновременно, като същевременно имат резерв от 15-20 сантиметра. И е по-добре да се осигури стъпка на греда в една трета от ширината на плочата, която ще определи позицията на плочата върху три бара наведнъж.
В същото време разположението на ламелите зависи и от ъгъла на наклона на покрива. По този начин, колкото по-малък е, толкова по-здрава е щайгата.
Стандартният наклон за покриви от шисти е по-голям от 22 градуса. Но в случай на наклони, понякога се осигурява по-малък ъгъл. Следователно в този случай е необходимо допълнително укрепване на системата за греди.

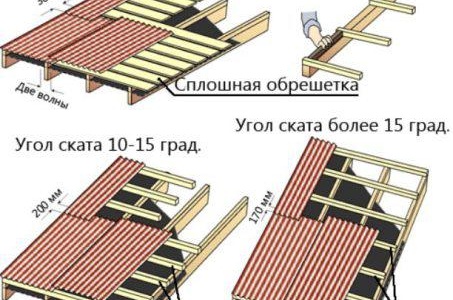

След това можете да видите схематично представяне на оформлението на щайгата за различни ъгли на наклон:

Важен съвет! Преди да започнете да полагате покрива, е необходимо внимателно да третирате дъските с антисептик, както и със забавител на огъня.
Изчисляване на количеството шисти
Ако планирате сами да поставите шисти на покрива, първо трябва да изчислите количеството материали. Важно е всичко да е достатъчно и освен това да не купувате много излишно.
Ако знаете поне малко основите на геометрията, тогава няма да е трудно да изчислите покрива. При едноскатните покриви е необходимо да се измери ширината, дължината и ъгъла на наклона.
Ако размерите вече са известни, тогава всичко е още по-просто:
- Според стрехите определяме размера на покритието (дължината), след което разделяме полученото разстояние на ширината на листа, добавяме към него 10% и така получаваме броя на листовете в един ред.
- Следващата стъпка е да измерим разстоянието по наклона от билото до стрехите, да го разделим на височината на плочата и да добавим 13%, така че да получим броя на редовете.
- В резултат на това умножаваме получените числа помежду си и получаваме количеството шисти, което ще е необходимо. В случай на двускатен покрив по този начин измерваме едната страна, след което удвояваме резултата.
В случай на сложни четирискатни покриви е малко по-трудно. Тук е необходимо да се изчисли площта на наклона на плажа, да се раздели на площта на плочата, да се добавят 15% към този показател. Впоследствие данните, получени от изчисленията на всяка страна, се сумират.
Много е важно при закупуване на шисти да се обърне внимание на неговата цялост. Обикновено листовете трябва да се пренавиват с филм или хартия и да се съхраняват хоризонтално на място, защитено от влага и слънчева светлина.
Подготвителна работа
Преди да пристъпите директно към полагането на плочата, е необходимо да извършите определен брой работи, а именно:
- Подгответе необходимия инструмент.
- Разчистете мястото, където в бъдеще ще бъде направен разрезът на плочата. Важно е да е голям. Листът трябва да е достъпен от всяка страна.

Изисква се инструмент
За да извършите работа по подреждането на покрива (като се има предвид, че системата за ферми вече е готова), ще ви трябва:
- Чук и специални пирони за шисти или самонарезни винтове, за тях малко по-късно.
- Бормашина със свредла и накрайник за винтовете.
- Български, или трион за метални изделия.
- Специално боядисване.
- Въже и куки.
- Стълбище.
Говорейки за фиксиращи листове, азбестоциментът се фиксира към основата с поцинковани пирони или винтове с дължина 70-90 mm, под капачките на които се поставят гумени шайби, поцинкована стомана или шевове в два слоя покривен материал.
Как да монтирате шисти на покрива

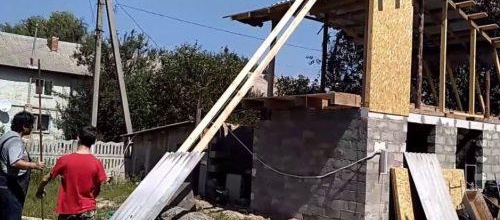

Доста често тези, които ще облицоват покрива с шисти самостоятелно, мислят как да повдигнат листовете.
Всъщност всичко е съвсем просто.За това се използват въже и две куки.
- Куките се закачат за различни краища на въжето.
- Освен това плочата е окачена с куки от различни страни.
- Важно е да го закачите с една кука по-близо до ръба отвън, а втората по-близо до противоположния ръб отвътре.
Може да подавате чаршафите и на ръка, в случай че работят 3-4 човека.
Подготовка на плочата за монтаж
Непосредствено преди полагането е необходимо да се третират небоядисани листове с водоотблъскващ състав, както и боя с боя (дисперсионна или алкидна)
По този начин микропукнатините са напълно елиминирани, което допринася за плъзгането на валежите по покрива и бързото му елиминиране.
В допълнение, шистите могат да се деформират под въздействието на температури, в тази връзка дупките за ноктите трябва да се направят предварително, докато се пробиват 2-3 милиметра повече от диаметъра на ноктите. Можете също да пробивате директно по време на монтажа.
Полагане на шисти на покрива със собствените си ръце

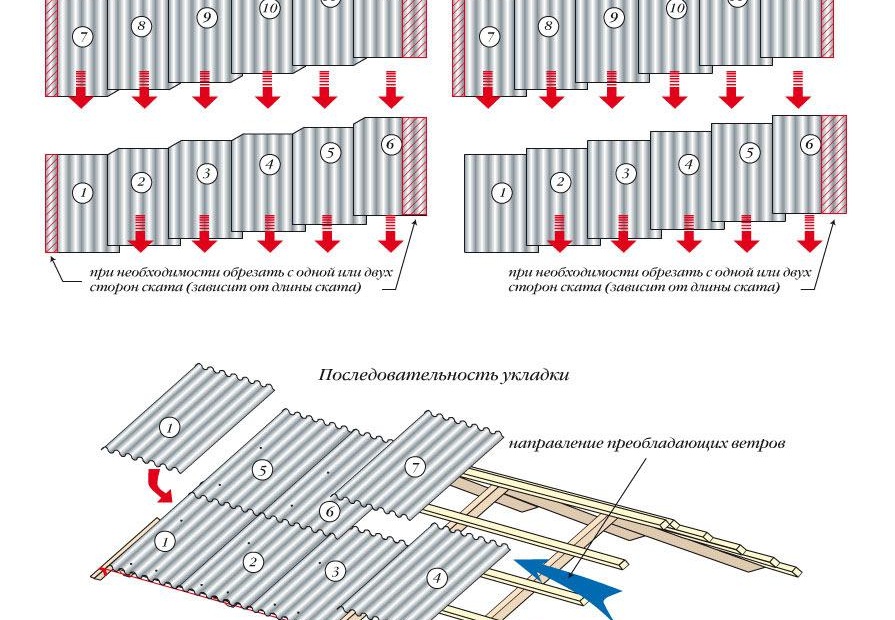

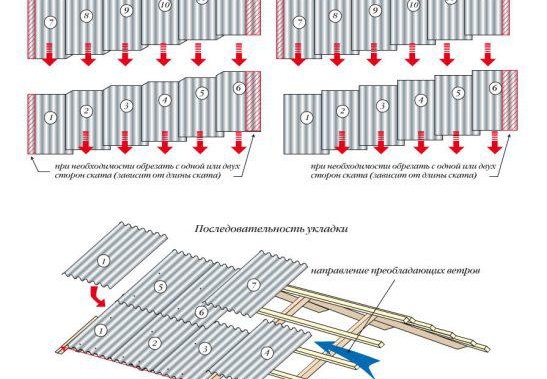

Покривът от азбестоциментова плоча се полага по два начина: строго един над друг или настрани, като се преместват настрани във всеки припокриващ се ред.
Най-простият и надежден е първият метод, тъй като когато листовете са подредени един върху друг без забавяне, един лист в краищата се припокрива от четири съседни листа.
Преди започване на работа предварително се монтира дренаж. Самото изпълнение на покривните работи от азбестоциментови листове започва с ред корнизи.
За удобство на работата, преди да започнете, към всеки лист по протежение на корниза са прикрепени две противоветрови опори, така че с извитите си краища да държат здраво азбестоциментовия лист зад хребетите на вълната.В края на полагането на първия ред по него с молив или тебешир се изчертава линия на припокриване, след което се полага вторият ред.
Нека разгледаме целия процес в инструкции стъпка по стъпка:
- За най-високо качество и равномерно полагане, първо се опъва нишка на нивото на стрехите (на разстояние 15 сантиметра от ръба), по която ще бъдат подравнени листовете.
- Листовете се поставят в хоризонтални редове отдолу нагоре, като се контролира правилната инсталация на кабела за акостиране.

- Съседните листове трябва да се припокриват за цяла вълна или половината от нея. Листовете от втория ред са с дебелина 100-150 mm над листовете от първия ред (размерът на припокриване се определя от наклона на покрива: колкото по-голям е, толкова по-малко е припокриването).
- Имайте предвид, че припокриванията трябва да се извършват по посока на вятъра, така че по-късно да не издуха нищо под плочата.

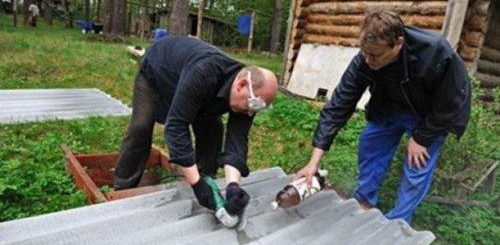

- Ако е необходимо, листовете се отрязват с мелница или трион. В този случай секциите са боядисани.
- Много важен фактор е използването на респиратор при работа с шисти, тъй като азбестът е много вреден за здравето и навлиза в тялото с прах.
- Плочата се заковава с обикновен чук. В предварително пробит отвор се вкарва пирон, след което се набива с чук. Важен фактор е да не свършите всичко. Първо, това може да доведе до пукнатини в плочата. Второ, в бъдеще, когато се деформира под въздействието на температури, плочата може също да се спука под натиска на нокътя.
- Плочата се заковава на четири пирона. Във втората и шестата вълна в присъствието на осем вълни, а във 2-ра и 5-та със седем шисти вълни. Съответно, 2 нокти на вълна, отдолу и отгоре.Важен фактор е разстоянието между нокътя и ръба на плочата, което трябва да бъде най-малко 15 сантиметра.

- Необходимо е да забиете пирони в щайгата отгоре през азбестоциментовия лист, в противен случай върху последния могат да се образуват чипове и пукнатини.

- След приключване на покривните работи главите на гвоздеите и всички подозрителни пукнатини трябва да бъдат покрити с червено олово.
Не се препоръчва да огъвате ноктите, които излизат от щайгата, по-добре е просто да ги изрежете до необходимата дължина.

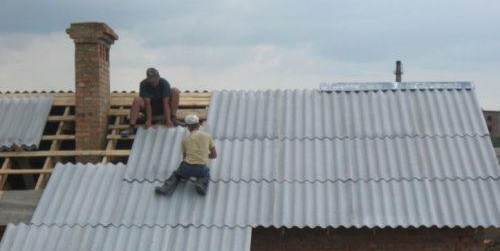

Свързване на шисти към комина
В случай, че къщата има печка с комин на покрива, е необходимо да се оборудва байпас за нея. Той е оборудван по няколко начина, в зависимост от това дали е планирана хидроизолация или не.
В случай, че има уплътнение, се осигурява опора от стоманен лист, която се монтира под плочата и филма.
Ако няма изолация, се прави байпас, така че горната част на листа да е под плочата, а долната част да е отгоре. Примерна диаграма на устройството е показана по-долу.
Скейт устройство
Последният етап от подреждането на покрива е устройството на билото. Осигурява водонепроницаемост и не позволява на водата да проникне под плочата. В допълнение, той осигурява вентилация на покрива и също така служи като декоративен елемент.
Обикновено се изработва от поцинкована стомана или сглобяеми елементи, боядисани в същия цвят като плочата.
В случай, че е направен независимо от поцинкована стомана, това се прави, както следва:
- Плоча с необходимия размер се изрязва от лист метал.
- В следващата стъпка той се огъва (на ръка или на машина) до такава степен, че ъгълът да е малко по-малък от самия ъгъл на наклона.
- След това се монтира подложката. Подробна инсталационна схема на фигурата по-долу:

Заключение
Сега знаете технологията за монтаж на азбестоциментови покриви. И можете да свършите цялата работа сами. Но най-добре е да се запасите с няколко помощника. И не забравяйте, че покривът ще продължи дълго и надеждно само ако цялата работа е извършена правилно и внимателно. В заключение ви предлагаме да гледате няколко видеоклипа, които ясно показват етапите на работа.
